5月14日付のアセットフォー日記となります。
今日の練馬・板橋の天気は晴れ、気温も30.8℃くらいまで上がりました。
初夏を通り越して、もはや夏ですよね。
今年は暑くなるのかな?
練馬区桜台6丁目に建つ『FPの家 y邸』では、外回りの塗装工事が始まりました。
と言っても、大した工事ではありません。
破風板や軒天等に塗装をするだけ。
以前は、外壁左官工事およびスイス漆喰の施工が完了後に行っていました。
左官工事完了後、1週間程度の養生期間を挟み、3日ほど掛けてスイス漆喰を塗ります。
その後、2日程度養生を取って外部塗装。
2日程度、要する事が多いですね。
この後に雨樋を取付け、足場の必要な電気や水道の工事を行った後に足場撤去を行います。
雨樋取付までの日数を数えると、14日間になります。
でも実際に作業を行っているのは、5日間だけ。
とにかく養生期間が多いんです。
そこで、最近は順番を変えています。
左官工事が終わったら、1週間の養生期間を利用して外部塗装を行います。
左官工事を行う前にサッシ等への養生は終わっているので、改めて養生を行う必要もありません。
また塗料が落ちて、外壁に付着しても漆喰は白なので問題ないので気楽でしょ?
後ろの工程から追われることもないし、塗装屋さんにとっては願ったり適ったりの段取りだと思います。
塗装が終わったら、漆喰を塗ります。
こうする事で、日数が4日ほど短縮できます。
たかが4日、されど4日です。
この4日を笑うことなかれ!
お引渡し前の4日間って、意外と大きいんです。
写真は軒天に塗装を行っている様子を写したもの、ローラーで水性塗料を2回塗ります。

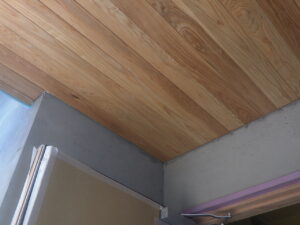

ポーチ天井に貼られたタモ板には、自然塗料が塗られました。
なかなか良い感じでしょ?
白い漆喰に、軒天と木製玄関ドアが映えるんですよね。
作業自体は、明日も続きます。
明日は、窯業系破風板にウレタン塗料を2回塗る予定です。
posted by Asset Red
