先日の拙ブログの続きです。
杉並区阿佐谷北3丁目の『FPの家 S邸』の浴室回りの断熱施工について書きたいと思います。
繊維系断熱材を充填しました。

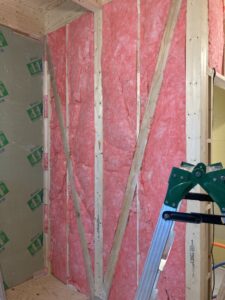

浴室回りには、筋交いを入れる事が多いので施工が大変です。
断熱材にもコシがあるので、イラストのように筋交い周りには空隙が出来ます。
この隙間が、気になるんですよね。

あるマニュアルには「隙間部分で対流が発生するから、隙間をつくらないように。」と書いてあります。
別のマニュアルには「壁の上下に気流止め施工を行えば、対流は起こらない。」とも書いてあります。
確かに気流止め施工を行えば、対流は起こらないと思います。
でも、隙間は無い方が良いと感じます。
こんな表を見てしまうと、余計に感じるんですよね・・・。

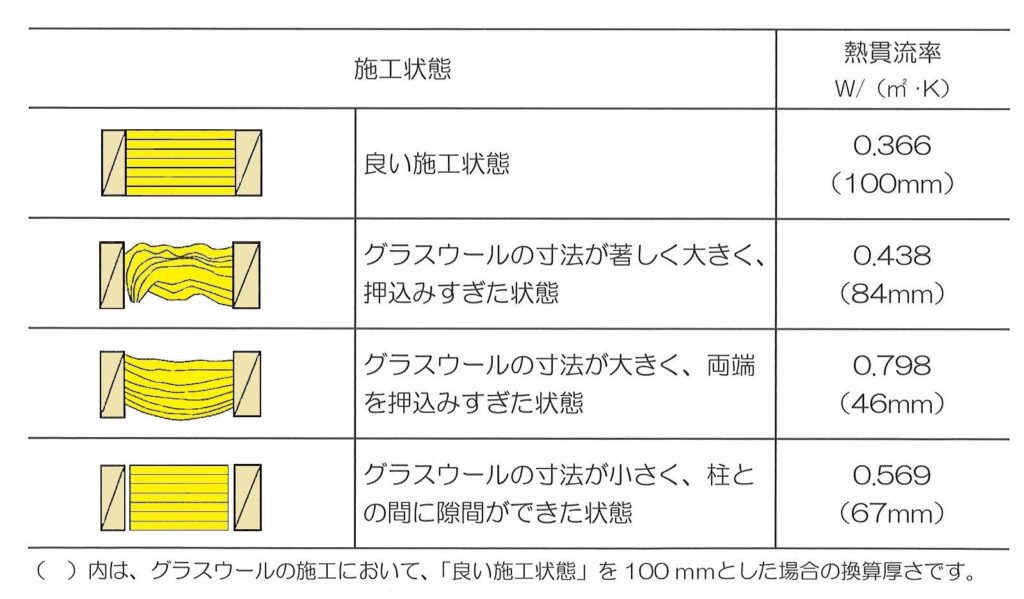

繊維系断熱材って、施工による性能の違いが大きい断熱材です。
だから、常に丁寧な施工が求められるんです。
ボード受け材周りの断熱施工の様子を挙げてみました。

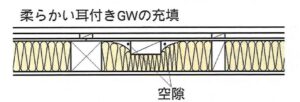

野縁周りの隙間も、筋交い周りと同じ理由で発生します。
弊社の隙間処理を簡単に説明します。

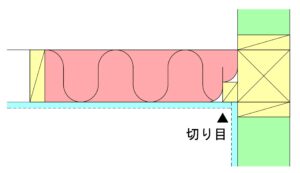

ボード受け材の裏側に断熱材を押し込み、ボード受け材に沿って切込みを入れます。

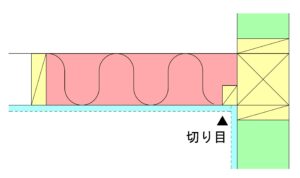

カッターの刃をボード受け材沿いに挿し込み、断熱材を引っ張り上げれば完成です。
文章にすると簡単そうですが、やってみると意外と大変なんです。
筋交いの場合も同様の処理を行うようにしています。
断熱材の充填が終わったら、石膏ボードを張ります。
そして床に断熱材を敷き込み、繋ぎ目を気密テープで貼り合わせます。
ちなみに弊社では束立てタイプのユニットバスは採用しません。
せっかく土間部分に断熱・気密施工をしても、鋼製束を立ててしまえば断熱・気密層が台無しでしょ?
発泡ウレタンを吹いたところで、あまり効果は期待出来ないと考えているからです。
ても吊架台タイプなら、断熱・気密層を傷付けることはありません。

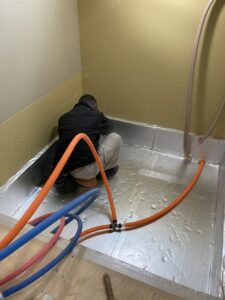

もちろん、水道配管回りには発泡ウレタンを吹き付けアルミテープによる防湿・気密処理も徹底しています。
これで準備完了です。
後はユニットバスの施工を待つだけ・・・。
