10月26日付のアセットフォー日記となります。
練馬・板橋の天気は曇り。
気温も22℃までしか上がらないようです。
そう言えば、雨が降らないうちにやっておきたい作業がありました。
練馬区で工事中の『FPの家 C邸』の話です。
玄関上の庇下地をつくりました。
木製の玄関ドアを採用する事が多い弊社の場合、玄関上の屋根は極力軒の出寸法を大きくするようにしています。
ドアに雨水や日光が当たるのを防ぐのが、その目的です。
そのため軒の出だけではなく、屋根の巾も大きくした方が良いんです。
ご存じでしたか?
大きな庇をつくる事で、玄関ドアに掛かる雨水は激減します。
でも庇と外壁の取合い部からの漏水の危険性は高まるんです。

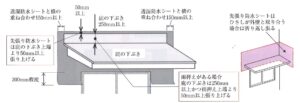

例えばJIOの『防水施工マニュアル(住宅用防水施工技術)2021』には、こんな事が書かれています。
2.9 庇(ひさし)と外壁の取合い部
2.9.1 庇の下地
ポイント
1.庇まわりは通気層の躯体側に「先張り防水シート」を張り、サッシまで張り下げる。
2.サッシまわりの先張り防水シートは、防水テープを用いサッシフィンと連続性を確保する。
3.腕木まわりの先張り防水シートは、伸縮性片面粘着防水テープを用い腕木と連続性を確保する。
庇まわりは雨水がまわり込む傾向があるため、通気層の躯体側に「先張り防水シート」を張る。
先張り防水シートは、一般社団法人日本防水材料協会規格JWMA-A01(先張り防水シート及び鞍掛けシート)に適合
またはこれと同等以上の防水性能を有するものとする。
そして次のような納まり図を挙げています。

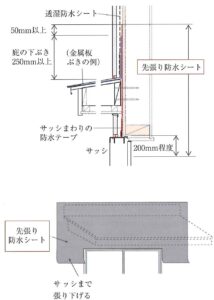

①腕木のある場合

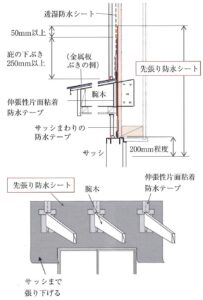

②腕木のない場合
庇をつくる場合、昔は大抵弊①の納まりだったと思います。
躯体(柱・間柱)に腕木を横かに留め付け、跳ね出す方法です。
腕木を躯体にしっかりと留められるので、庇自体の強度が上がります。
でも最近は躯体外側に耐力面材を張ることが多いでしょ?
この方法だと、耐力面材を欠損することになってしまいます。
また防水層を腕木が貫通するため、そこから雨水が侵入する恐れがあるんです。

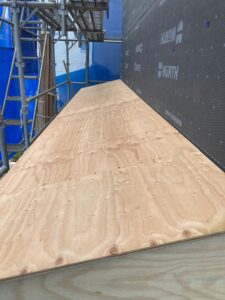

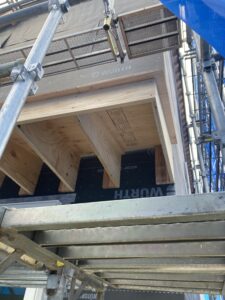

弊社では写真のように②の納まりを採用しています。
でもJIOの推奨する納まりとは少し違います。
実は先張り防水シートを使っていません。
透湿防水シートを先に張ってしまい、この上に受け材を固定した腕木を留め付けています。
つまり透湿防水シートを先張り防水シートの代わりにしている訳です。
受け材は通気胴縁と同じ厚さの木材にしているため、野地合板を受け材で停めて張れば通気層も繋がります。
あとは野地合板の上に下葺き材を野地合板から250mm以上立ち上げるようにし、その上端に防水テープを貼ればいいんです。
ちなみに屋根の立ち上げ部には雨押さえを設けます。
また、雨押さえよりも50mm以上下葺き材を立ち上げるのが推奨納まりとなっています。

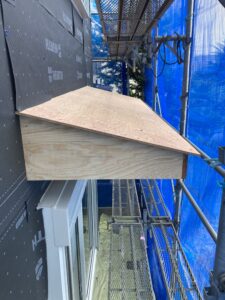

同様に、掃き出し窓の上にも庇下地をつくりました。
庇下地が完了したら、すぐに下葺き材&屋根の施工を行う必要があります・・・。
秋の長雨が始まる前に終わらせたいんです。
