11月16日付のアセットフォー日記となります。
練馬・板橋の天気は曇り。
しばらく雨は降らないようです。
良かった・・・。
和光市で工事中の『FPの家 O邸』の様子を挙げてみようと思います。

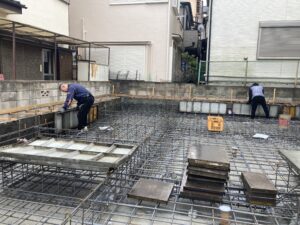

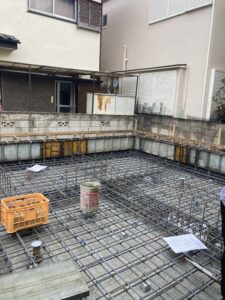

外周部の立上り内側に鋼製型枠を設置している様子です。
弊社では、耐圧盤と外周部立上りのコンクリートを一体打ちしています。
そのため瑕疵保険の配筋検査に合格すると、すぐにこうした作業を行うようにしています。

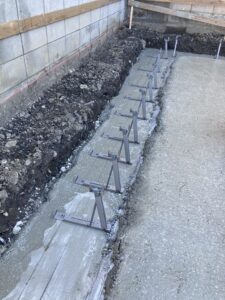

外側の型枠は捨てコンクリートに巾留め金具を留め付け、そこに鋼製型枠を設置。
でも内枠は、このような施工方法では設置できません。
ちなみに従来の内枠施工は、耐圧盤の上に巾留め金具を留め付け、そこに鋼製型枠を設置していました。
でも一体打ちだと、巾留め金具を留め付ける所が無いでしょ?
そこで現在は、捨てコンの上に写真のような金物を留め付けています。

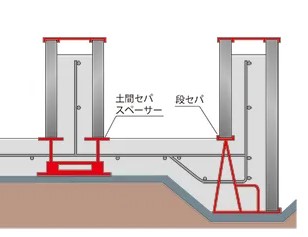

上図の段セパという金物です。
外側と内側のセパが段違いになっていて、耐圧盤コンクリートを打設しても型枠が埋まらないようになっています。
良く考えられていますよね。
この金物を使う事で、外周部立上りと耐圧盤を一体に打つ事が出来るようになりました。
一体打ちだと、従来の2度打ちのように『打ち継ぎ部』が出来ません。
打ち継ぎ部には小さな隙間があるので、ここから水やシロアリが侵入する恐れがあります。
以前から、これを払拭したかったんですよね。
でも、中々実現できませんでした。
でも、まだまだ経験不足の為、内部立上りまで一体打ちする事は出来ません。
色々と問題点が多くて・・・。
いずれは、オール一体打ちできるよう精進したいと思います。
なお型枠を設置するためには、他にも必要な作業があります。
設備用の貫通スリーブを配置したり、アンカーボルトを設置したり。
また天端高さの目安となるポインターも、このタイミングで行うようにしています。
型枠を設置すれば、いよいよコンクリートの打設です。
月曜日の朝から打設を開始する予定です。
予報通り、雨が降らない事を願います。
