『FPの家 Y邸』
天気も良いようなので、安心して耐圧盤のコンクリートを打設しました。
打設に先立ち(写真を後で撮ったため、既にコンクリート打設してあります。すいません)

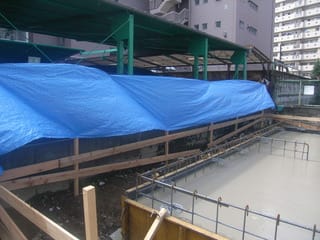

隣地フェンスに養生シートを掛け、コンクリート跳ねによる付着汚れを防ぎます。

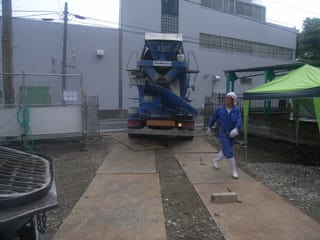

既にポンプ車の据付は完了済み、生コン車の到着を待ちます。

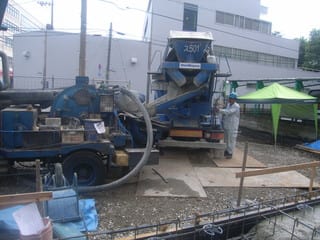

生コン車、到着しました。
オペレーターの指示に従い、生コンをポンプ車に投入します。

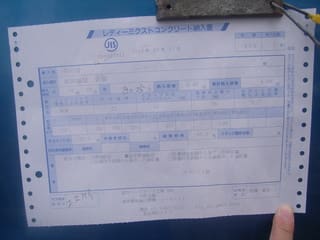

生コン車の運転手より受け取った、レディ-ミクストコンクリート(レミコン=生コン)納入書です。
事前に入手していたレミコンの配合計画表を見ながら
水セメント比や施工軟度等、内容に差異がないか確認をします。
レミコンは、プラント出荷から90分以内に打設を完了させなければいけません。
出荷時間の確認も重要なチェックポイントです。
問題が無かったので、打設開始しました。

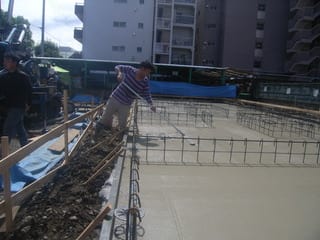

始めに、外周部の増し打ち部分や地中梁の根切部分のコンクリートを打設します。

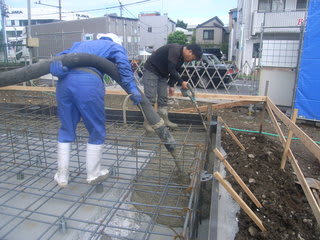

打設中は、バイブレーターと言う電動工具を用い、コンクリート内の空気を抜いていきます。
引き続いて、耐圧盤コンクリートを打設します。

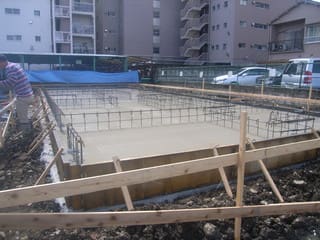

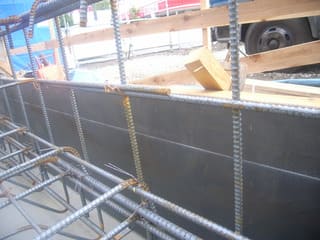

型枠に引かれた白線は、耐圧盤の天端高さになります。

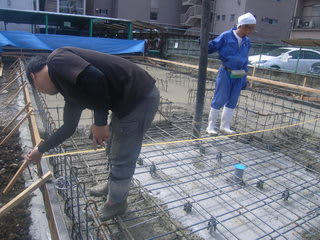

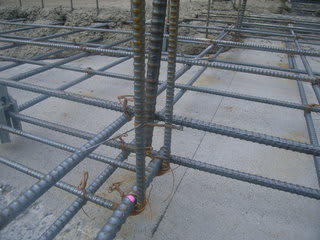

内部の縦筋にも、所々目印の結束線が取り付けられており、これらを目安にコンクリートを打設します。
既に生コン車が5台、20㎥のコンクリートを使用しています。
打ち込み未完了部分の面積を測って、残りの必要コンクリート量を算出します。
2㎥、注文しました。

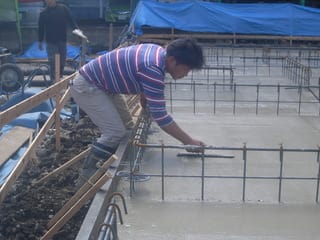

表面は、アルミトンボで平滑に均し、最後は金鏝で押えます。
お昼前に、打設完了しました。
基礎業者の皆さん!
お疲れさまでした。
