blog
台風一過。
抜けるような青空です。

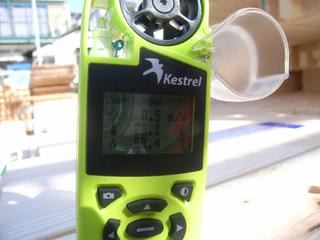

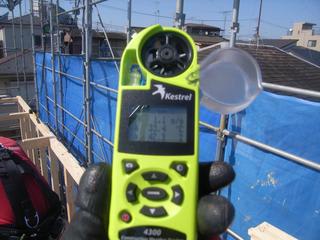

風速0.5m/s
気温28.1℃
湿度46.1%
まさに絶好の建て方日和です。
『FPの家 H邸』
無事、上棟完了しました。
その模様を、簡単にご報告します。

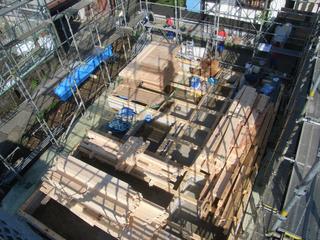

まずは、朝一番の様子を上から一枚。
いつもは基礎上に1階の材料、足場の上に2階および小屋の材料を分けて置きます。
でも今回は、重機を使わず手運びで材料を搬入したため、全て基礎上に置いてあります。

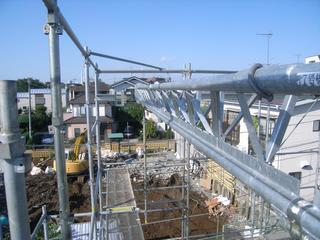

朝一番の作業は、ガーターレールに電動ウィンチを取り付ける事でした。
足場の上端、長手方向にレールが取り付けられ、そのレールをビームが平行定規のように滑ります。

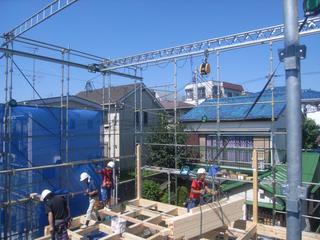

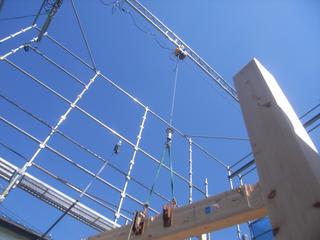

ビームには電動ウインチが付けられ、付属のワイヤーを引っ張ればごこにでも移動させる事が可能です。
ラフターやポターンが使えない現場には、なくてはならない新兵器の準備完了です。

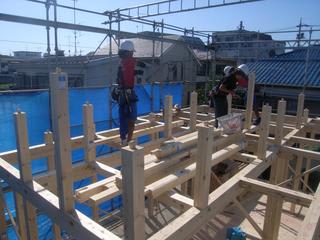

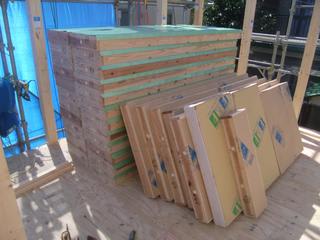

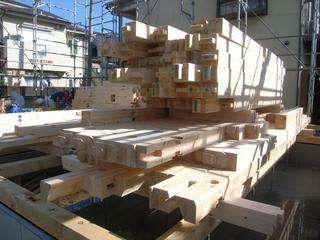

こんな感じに積まれたプレカット材を配置します。

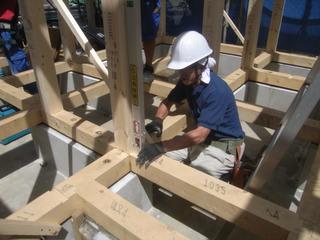

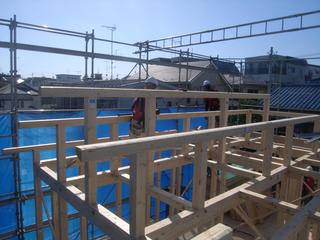

配置が終わったら柱を立て、その上に梁を載せていきます。

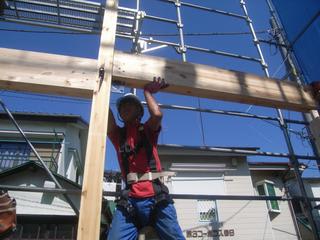

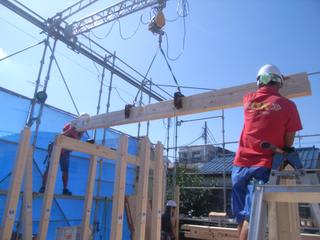

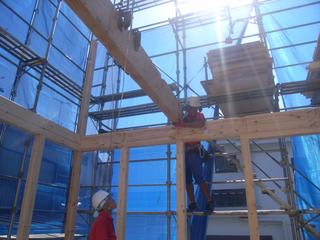

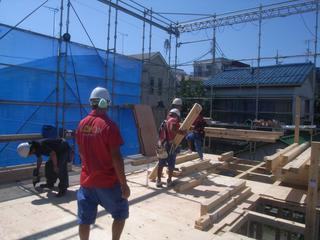

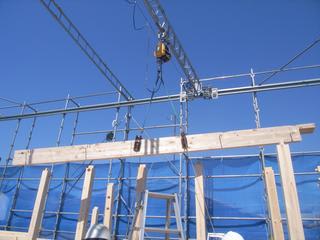

ガータークレーンで梁を吊っている様子です。

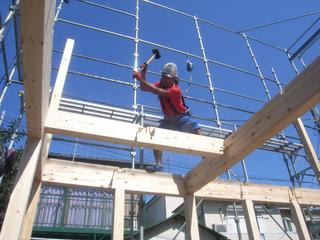

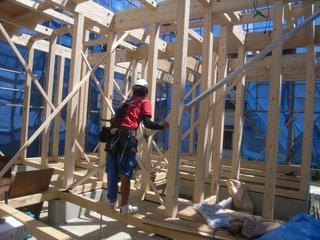

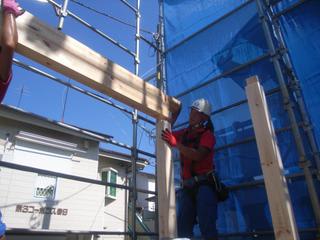

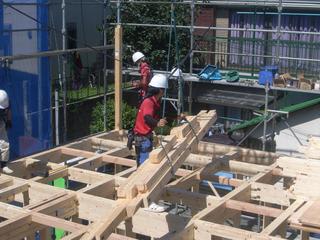

梁の下端に明いたホゾ穴に柱のホゾを挿し、梁上を掛矢で叩き入れます。

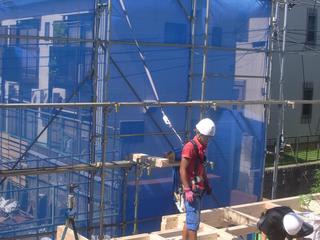

作業者の背中には命綱が着いていて、万が一の際も安心です。

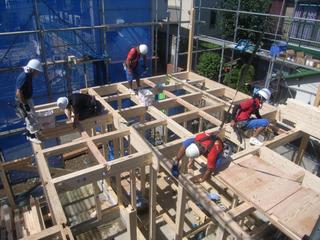

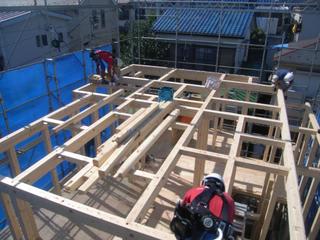

写真は2階床梁の金物を締めている様子です。
いつもと違い、半分だけ梁を組み、金物を締め、その上に小屋材及び2階柱を揚げます。
その後、残りの梁を組み、金物を締めます。
金物を締め終えると、建入検査を行います。

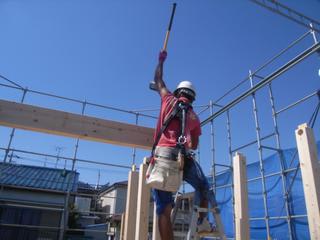

柱が垂直に立っているかを確認し、なっていなければ梁を引っ張って歪みを直します。
歪みの修正が終わったら、仮筋交いを取り付けて完了です。

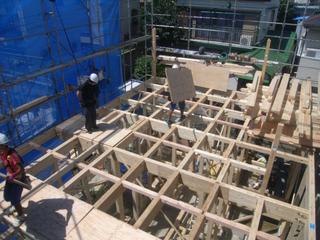

ネダノン合板を仮敷きし、N75釘を150mmピッチで留め付けた所でお昼休みです。
午後は、少し温度が上がりました。
風速1.1m/s
気温32.4℃
湿度42.1%
風が吹いているので、涼しく感じます。

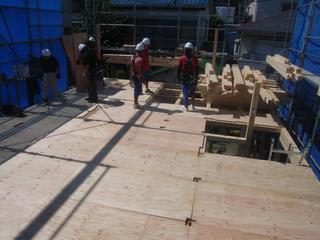

合板の上を材料を持って歩き回ります。
材料を所定の位置に配置して、まずは柱から建てていきます。

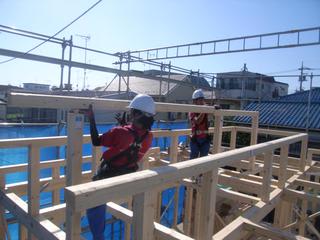

柱の上に梁を載せていきます。
2階の建て方はすぐに終わってしまいました。

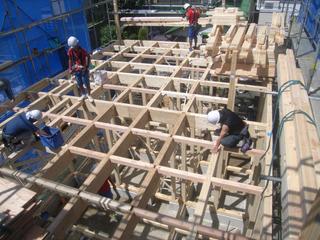

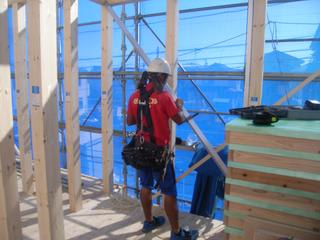

小屋組みの金物を締めている様子です。
母屋下がり部分のタルキ間に入れる断熱パネルと、バルコニー床組の間に入れる断熱パネルも既に搬入を終えています。
2階柱の建入検査も終わりました。
小屋束を建て
母屋を載せていきます。
ようやく棟木の取付が終わりました。
上棟完了です。
おめでとうございます。
本日のメンバーは、
棟梁と息子さん。
鳶の代わりに建て方を行う足場業者×4名
交通誘導をしてくれるガードマン
搬入業者×3社および担ぎ屋さん×2名
皆さん、お疲れさまでした。
この後は、屋根タルキや筋交い等の羽柄材の荷揚げを行います。
また足場屋さんは、ガーターレールの取り外し及び足場の組み換えを行います。
天気に恵まれた、良い建て方でした。
