連休中の出来事です。
『FPの家 K邸』
立上りコンクリートの打設完了しました。
またしても、天気は下り坂。
朝からバタバタした一日でした。

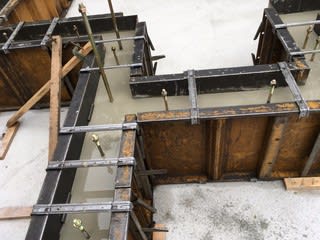

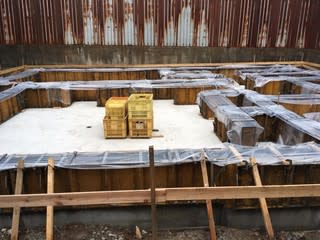

組上がった型枠です。
ここにコンクリートを打設します。

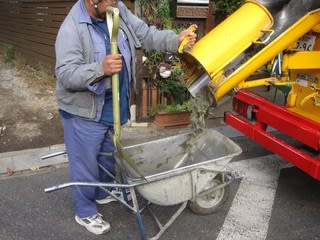

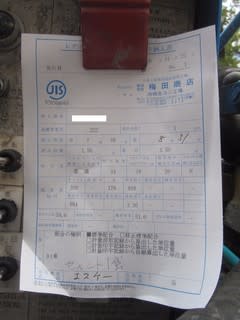

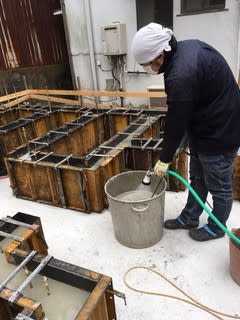

まずは現場に到着した生コン車からフレッシュコンクリートを一輪車に採取します。

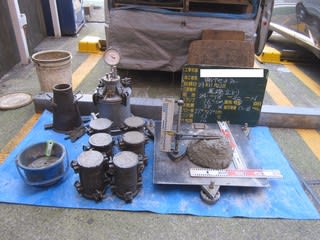

そのまま近くのコインパーキングまで搬入し、コンクリート試験を行いました。
スランプ値
スランプフロー値
空気量
塩化物測定
コンクリート温度
気温
の測定およびコンクリートピースの採取を行い、無事打設を開始します。
今回は小型車×3台、合計4.5㎥のコンクリートを打設しました。

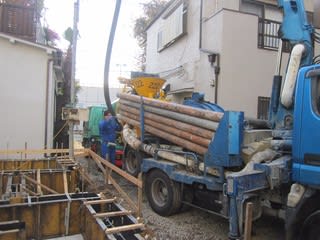

ポンプ車を建物側に設置し

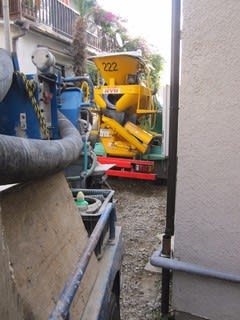

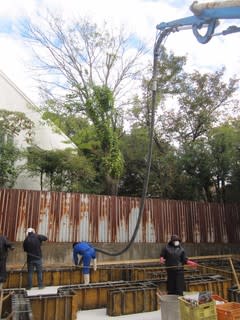

敷地延長部に生コン車を配置しました。

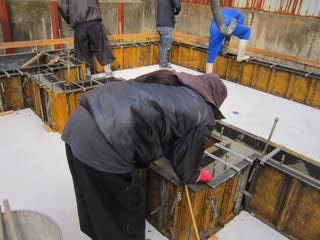

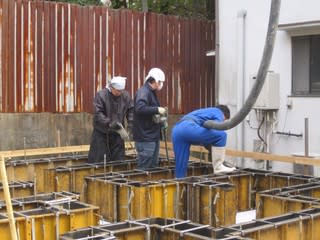

今回のコンクリート打設は合計6名で臨みました。

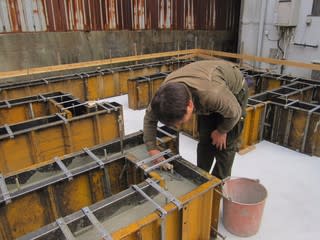

ポンプ車のオペレーターと振動棒を駆使する奥の職人さん。

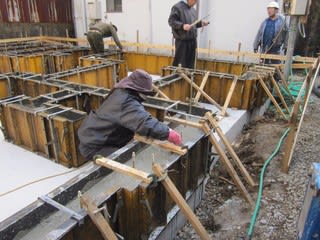

手前の親方は、スパイラル棒を使い型枠表面の気泡を消しています。
型枠内に打ち込まれたコンクリートを平らに均し、余分なコンクリートをバケツに採る職人さん。
今回唯一の女性です。
金鏝を使い、コンクリート天端を平らにする職人さん。
5人が見事なチームワークで、作業を進めます。

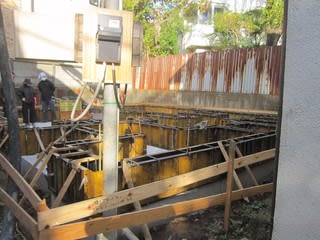

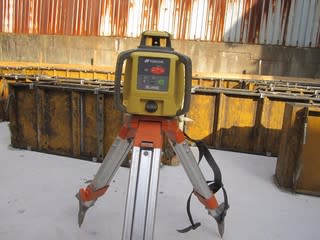

基礎中央にはオートレベルが据え付けられています。
鋼製型枠の内側には天端マグネットが取り付けられていて、この高さをオートレベラーで確認します。

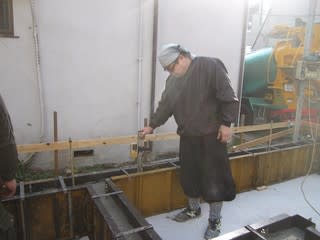

受光部を取付けた水平器で、ピピピとやる訳です。

打設作業完了しました。
この後、しばらく現場にて待機。
ゆっくりとお昼ごはん&お昼寝です。
午後は、天端レベラーを流しました。
写真の品を大きなバケツに入れ
水を入れ、攪拌します。
後は、これを基礎の天端に静かに流します。
基礎の天端を水平にする為の『天端レベラー』ですが、ただ流せば平らになる訳ではありません。
色々と工夫が必要なんだそうです。
最後に、型枠にビニールシートを張り『雨対策』をしました。
これで雨が降っても大丈夫です。
この後、コンクリートの養生を行います。
