『FPの家 M邸』
ようやく長期優良住宅の認定が下りたので、根切り・鋤取りを開始です。
朝一番、遣り方が狂っていないかどうかの再確認を行いました。
水貫の高さは設計GL+600mmに設定しました。
GLとはグランドラインの頭文字、地面の高さを表します。
つまり水貫天端から600mm下が設計上の地盤高さになる訳です。
現況GLとほぼ同じところもあれば、設計GLよりも現況GLの方が高いところもあります。
高いところは、削って低くしなければなりません。

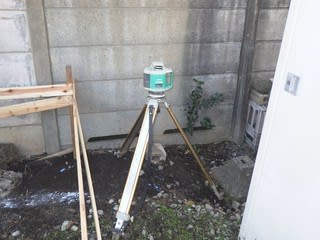

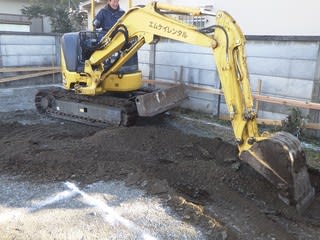

まずは敷地の端にオートレベルを据え付け、ユンボを使って鋤取りを開始します。

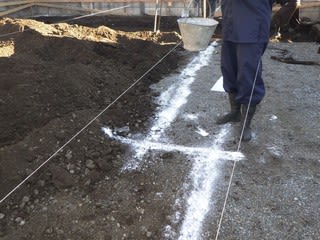

地面にチョークを使って建物のアウトラインを標します。
写真は余掘り分(建物中心線より外側に210mm)を見越したアウトラインです。

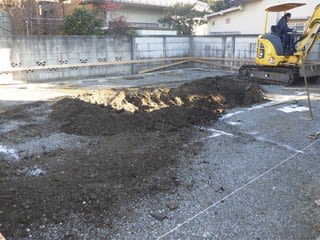

これを目安にして、ユンボで地盤を掘っていきます。
元々砂利敷きの駐車場であった為、地面は相当固くなっています。
建物の前にご実家が建っているせいか、早い時間は日陰が多いようです。
地面を掘ると、まだ凍っています。
剣先スコップで掘ろうとしても、なかなか先に進めません。
こんな時、機械の有り難さが身に沁みますね・・・。

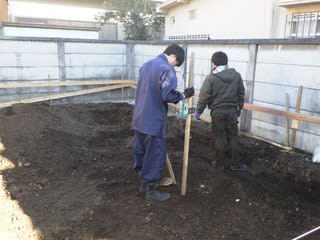

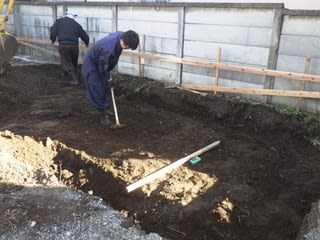

重機で大まかに掘ったら、人間の手で微調整を行います。
スコップを使ったり、鍬を使ったり・・・。
時々受光器を取付けたバカ棒の先端を地面に当て、レベルを確認しながらの作業となります。

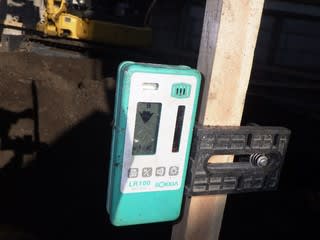

受光部を撮ってみました。
下向きの矢印が見えるでしょうか?
もう少し、レベルを下げないとならないようですね。
掘って出てきた土砂を発生残土と言います。
発生残土を敷地内に仮置き出来るスペースがある場合は問題ありませんが、都内の現場では大抵敷地内に仮置きスペースは確保できません。
写真のようにダンプカーに積んで、近くの残土処分場にお金を払って引き取ってもらいます。
作業に伴うオペレーターの人件費・重機のリース料・燃料費の他に処分費そして運搬に伴うオペレーターの人件費・ダンプのリース料・燃料費も余計に掛かる訳です。
捨てるものにお金をかけるなんて、つくづく勿体ないと思います。
斜線の影響がなければ地面の高さを上げるのもアリなんですが、そんなケースはめったにありません。
こうした残土は、処分場で分別され、土・砂利として販売されています。
「こっちが捨てた土砂なんだから、安くしてよ。」
なんて頼んでも、聞いてもらえません。
「だったら、せめて無料で引き取ってよ。」
こんな理屈も通る訳ありません。

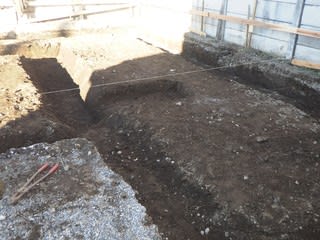

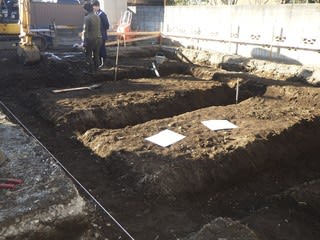

写真は根切り底となります。
そうそう、思わぬハプニングがありました。
枯れ井戸の出現です。
掘っていたら、1.0m位の穴がいきなり開いてびっくり!
既に水は無かったので、念のため息抜き管を挿しそのまま土で埋めてしまいました。
写真は地鎮祭の際、神主様よりお預かりした鎮物です。
鎮物とは地鎮祭のとき、土地の神(氏神)をしずめるために地中に埋めるもので、昔は人形(ひとがた)・鏡・剣・矛などを埋めたそうです。
これを建物の中心、深さ20cmほどの所に埋めさせていただきました。
(どうぞ、何事もなく安全に工事が進みますように・・・。)
(そして、M様のご家族が健康で幸せな暮らしができますように・・・。)
この後、砕石地業→防湿シート敷きと作業は続きます。
その様子は、後日報告させていただきます。
