昨日の拙ブログにてお約束しました。
『FPの家 T邸』
昨日の建て方の様子、報告させていただきます。
まずは、先行足場です。

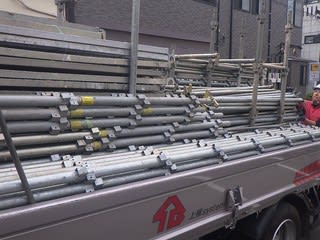

足場部材を積んだトラックが到着。
早速、部材を運びます。
通路が長いから大変です。
いつもは2人で作業を行います。
朝から始めて、足場が組み終わるのが2時位というのが普通です。
でも今回は6人で臨みました。
それでも、作業終了は3時位になってしまいました。
部材の運搬に時間が掛かるんです・・・。

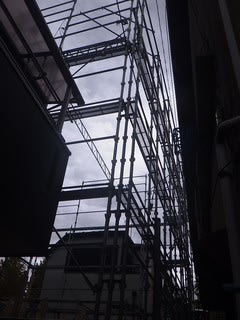

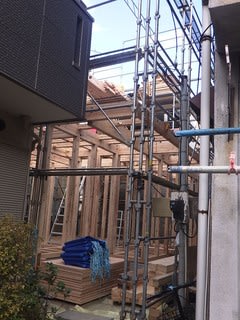

先行足場、完成。
敷地間口が狭いので、全景を撮ることは出来ません。
しかも逆行・・・、すいません。
現場内にはラフターやポターン等の重機を据え付ける場所がありません。
えっ、手揚げ
そうなんです。
でも、大丈夫
足場の上には、ウィンチ&ガーターレールが設置されていますから。
ウィンチ&ガーターレール
という方もいるでしょう。
ゲームセンターのクレーンゲームを想像してください。
そう、アレです。
レバーを使って、クレーン位置を縦横合せて景品をGETするゲームです。

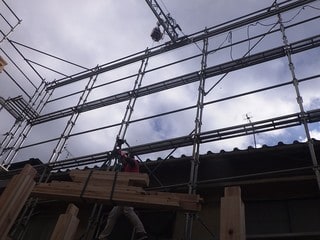

足場に取付けられたレールが横に当たります。
そしてレールに架け渡されたビームには、電動クレーンが備えつけられています。

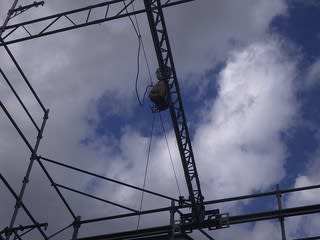

リモコンを押せば、ウインチが稼働し先端のフックが上下する仕組みです。
でも、ビーム自体は人力で動かすんですよね。
長い紐がついていて、これを引っ張ります。
結構力が要ります。
でも、重たい梁や柱を手で揚げることに比べれば・・・。
全然ラクチンです。
でも、足場の中でしか使えません。
上棟材を積んだトラックが来ました。
道路で荷台から降ろします。

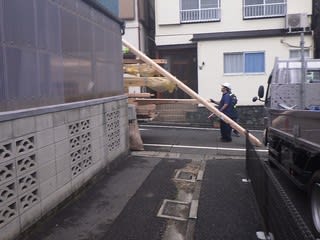

そして運びます。
担ぎ屋さん×4名、大活躍です。
足場を大きく組んで、玄関前に仮置き場を設けることにしました。
ここに上棟材を一旦置きます。
玉掛け用のベルトを取付け

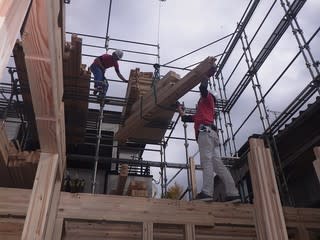

そこにウィンチのフックを掛け、持ち上げます。
材料を吊り上げた状態で、紐を引きながら運びたい場所まで持っていきます。

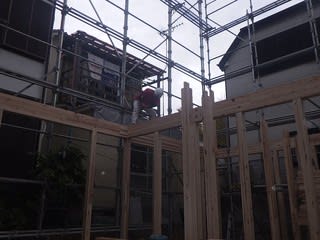

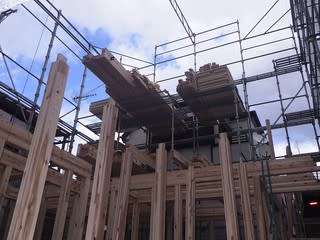

足場に設けたステージに上棟材を積んでいきます。
1階柱および2階床梁については、土台上に置いてもらいました。
担ぎ屋さんが上棟材を運んでいる時間を使って、建て方を平行して行ったんです。

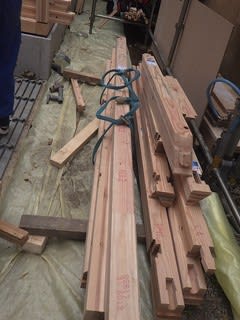

構造材を積んだトラックは、何台にも及びます。
2階柱、2階床合板、3階柱、3階床梁、3階小屋梁、小屋束、母屋、合板。
トラックの荷台が空になると、次のトラックを呼び、道路で荷卸しを行います。
結構時間が掛かるんですよね。

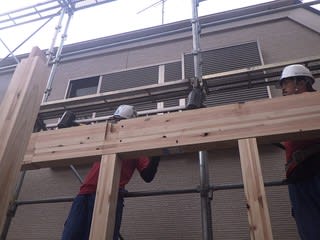

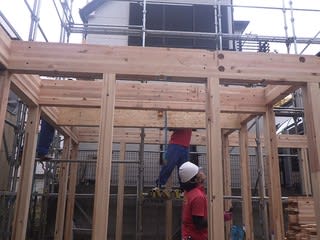

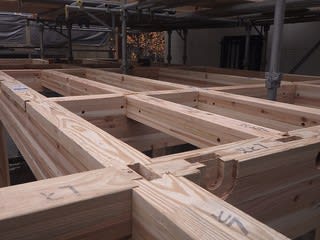

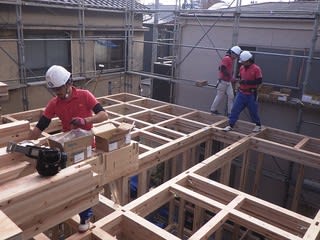

柱を立て、床梁を載せていきます。

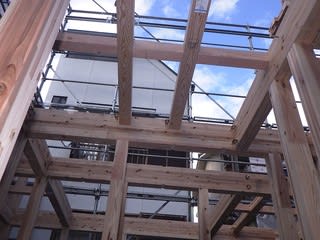

小さい梁は手で持ち上げ、大きい梁はウインチで持ち上げます。

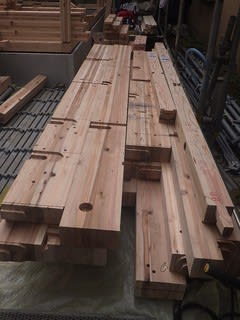

梁には国産材を50%以上使った集成材を採用。
柱は国産杉100%の集成材です。

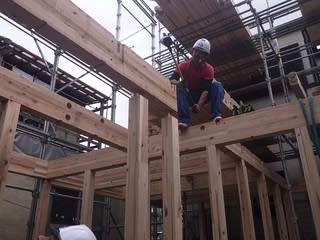

途中に何度も荷揚げの為の中断を重ねながら、なんとか1階部分の建て方が完了しました。
構造金物を締めつけ、翌日の作業の準備を行います。

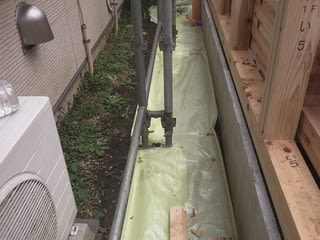

建物廻りのPPシートも敷き終わりました。
今日は、2階床の合板敷き込みからスタートします。
